Cel inwestycji:
Realizacja przedmiotu zamówienia pozwoli na:
- zwiększenie pojemności retencyjnej zbiornika Borki o około 10-20% poprzez przebudowę budowli piętrzącej,
- umożliwienie migracji organizmów żywych i tym samym udrożnienie korytarza ekologicznego poprzez budowę przepławki,
- usunięcie osadów z co najmniej 70% powierzchni dna zbiornika,
- zapewnienie właściwego stanu technicznego budowli hydrotechnicznych zbiornika Borki,
- poprawę jakości wody dopływającej do zbiornika poprzez zwiększenie zdolności podczyszczającej stawów kolmatacyjnych,
- zwiększenie pojemności retencyjnej stawów kolmatacyjnych o ok. 30% poprzez usunięcie osadów dennych i przebudowę jazu kozłowego
Zakres zadania obejmował następujące prace:
przebudowę jazu głównego w km 16+870 rzeki Mlecznej, w tym:
- częściową rozbiórkę istniejącej konstrukcji jazu i jej odtworzenie;
- remont pozostałej części: konstrukcje betonowe i stalowe (przyczółki, filary, próg + niecka, oporęczenie);
- wymianę zasuw na dwie zasuwy dwudzielne i dostosowanie jazu do nowego poziomu piętrzenia NPP=155,30 m n.p.m.
budowę przepławki szczelinowej dla ryb w km 16+870 rzeki Mlecznej przy jazie głównym;
- przebudowę zapory czołowej - doszczelnienie korpusu zapory poprzez pogrążenie ścianki PVC;
- remont jazu kozłowego w km 17+700 rzeki Mlecznej (wymiana zasuw, remont konstrukcji stalowych i betonowych);
- odmulenie koryta rzeki Mlecznej w obrębie zbiornika;
- montaż na zbiorniku systemu urządzeń do napowietrzania wody i niwelowania zakwitów (fontanny i aeratory);
- montaż infrastruktury zasilającej urządzenia do napowietrznia wody z energii odnawialnej (wiatraki, fotowoltaika);
- przebudowę stawów kolmatacyjnych, w tym:
- budowę konstrukcji regulujących przepływ wody i ją podczyszczających;
- budowę bystrzy przy trzech istniejących progach;
- podwyższenie ogroblowania;
- budowę zjazdu z drogi powiatowej i ciągu komunikacyjnego do stawów;
- oświetlenie terenu stawów kolmatacyjnych.
Roboty budowlane na powyższym zadaniu wykonane zostały w okresie od 01.09.2020 r. – 15.06.2021 r., przy czym prace projektowe i uzyskiwanie niezbędnych uzgodnień, pozwoleń i decyzji trwały od początku 2018 r.
Decyzję Regionalnego Dyrektora Ochrony Środowiska o środowiskowych uwarunkowaniach uzyskano 06.09.2019 r.; decyzję Dyrektora Zarządu Zlewni w Radomiu - pozwolenie wodnoprawne uzyskano 31.10.2019 r.; decyzję Wojewody Mazowieckiego – pozwolenie na budowę uzyskano 15.05.2020 r. Zgodnie z zapisami decyzji środowiskowej roboty budowlane można było rozpocząć od 01.09.2020 r.
Wykonawcą robót budowlano montażowych był Zakład Usług Wodno – Melioracyjnych i Rekultywacji Sp. j. Mieczysław Siemaszek, Antoni Gancarz z Sandomierza.
Rezultaty inwestycji:
W wyniku realizacja zadania osiągnięto następujące rezultaty:
- zwiększenie pojemności retencyjnej zbiornika Borki, zwiększenie retencji powodziowej o 24 558 m3 tj. o 15,9 % poprzez przebudowę budowli piętrzącej (zakładano wzrost o 10 – 20%),
- umożliwienie migracji organizmów żywych i tym samym udrożnienie korytarza ekologicznego poprzez budowę przepławki,
- usunięcie osadów i korzeni roślin wodnych warstwą ca 10 – 20 cm o z co najmniej 70% powierzchni dna zbiornika,
- zapewnienie właściwego stanu technicznego budowli hydrotechnicznych zbiornika Borki,
- poprawę jakości wody dopływającej do zbiornika poprzez zwiększenie zdolności podczyszczającej stawów kolmatacyjnych,
- zwiększenie pojemności retencyjnej stawów kolmatacyjnych o 12 735 m3 tj. o 60% poprzez usunięcie osadów dennych i przebudowę jazu kozłowego ( zakładano zwiększenie o 30%).

Zdjęcie nr 1, 2. Prace budowlane na jazie głównym na zbiorniku Borki. Źródło własne.

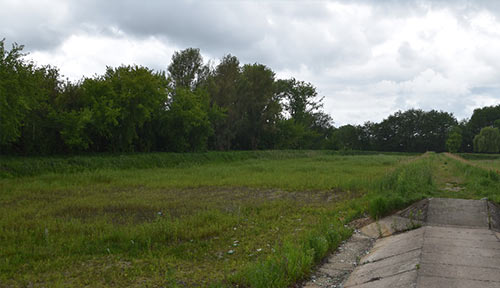

Zdjęcie nr 3: Jaz główny na zbiorniku Borki. Stan po inwestycji. Źródło własne.

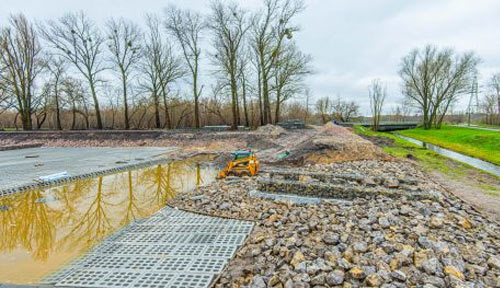

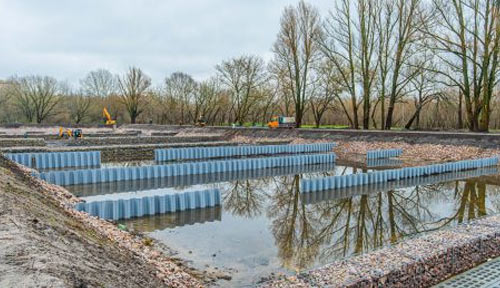

Zdjęcia nr 4,5,6,7,8 Stawy kolmatacyjne w fazie budowy i po realizacji inwestycji.
